人民网麻江9月25日电 (黄小桃)9月25日上午,贵州省黔东南州麻江县宣威水库建设现场,项目工程截流成功,正式进入大坝主体施工阶段。

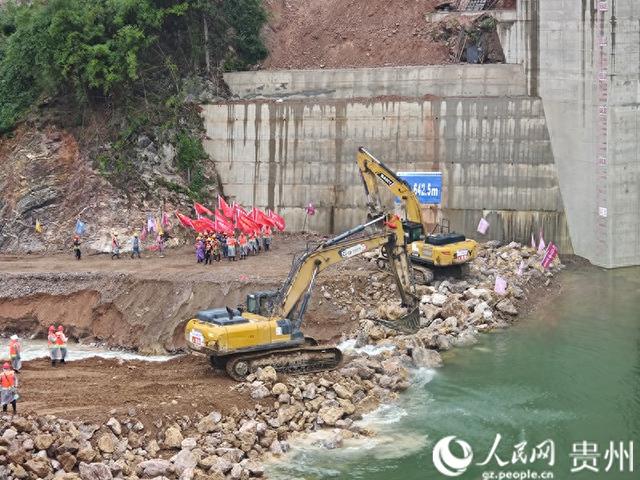

工程截流现场。人民网 黄小桃摄
10时13分,随着截流指令下达,数十辆自卸车在挖掘机的配合下,将所载石块与石渣料倾卸至清水江河道,实施回填。同时,推土机、压路机来回作业,将围堰“龙口”不断收窄。
10时35分,截流龙口合龙,堰前水位逐步抬升,水流沿着导流明渠涌入导流洞下泄,标志着宣威水库工程截流成功。

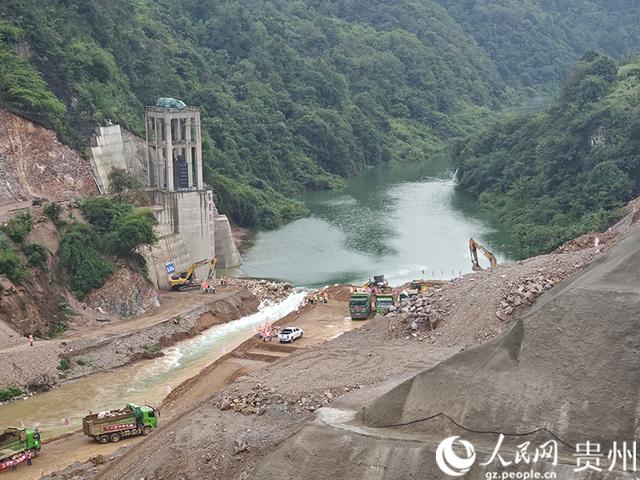

截流工作正在有序进行中。人民网 黄小桃摄
据悉,宣威水库总投资52.3亿元,建设工期50个月。项目总库容达1.24亿立方米,最大坝高73米,年均供水量8336万立方米,防洪库容为0.49亿立方米,设计装机容量为26兆瓦,年发电量6749万千瓦时。
作为纳入国家《“十四五”水安全保障规划》控制性枢纽工程建设项目之一和贵州省“水网建设三年攻坚行动”标志性项目,宣威水库在推动乡村振兴和区域经济社会高质量发展上具有重要促进作用。

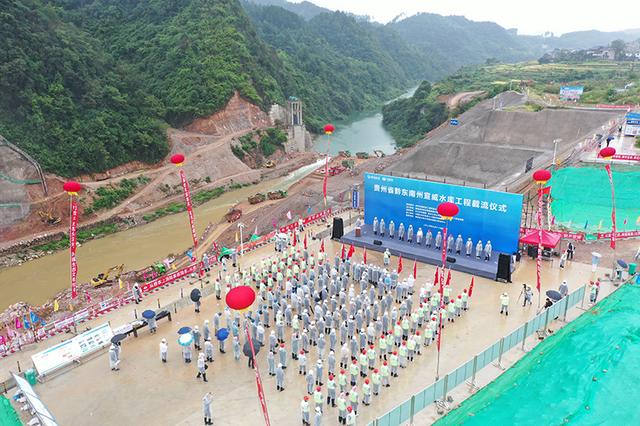

截流仪式现场。潘希来摄
据了解,项目完工后,凯里市老城区的防洪标准将由30年一遇提升至50年一遇,凯麻新城区的防洪标准则从10年一遇提高至30年一遇。同时,总长71.89公里的输配水管网将惠及凯里市、麻江县及周边农村地区83.2万群众,并保障6.49万亩土地的灌溉用水。
“今日宣威水库工程截流成功,是全体建设者共同努力的结果。”贵州水投宣威工程有限公司主要负责人介绍,自2024年6月开工以来,参建各方合力破解难题,通过科学规划与组织,确保了工程安全、质量与进度的同步推进。
相关文章
人民网麻江9月25日电 (黄小桃 9月25日上午,贵州省黔东南州麻江县宣威水库建设现场,项目工程截流成功,正式进入大坝主体施工阶段。工程截流现场。人民...
2025-09-25 0
第1眼TV-华龙网讯(记者 梁浩楠)9月25日,第八届“绽放杯”5G应用征集大赛重庆区域赛决赛在渝成功举办。经过激烈角逐,最终65个项目获奖。9月25...
2025-09-25 0
9月25日,美国人工智能公司Databricks与OpenAI宣布建立多年期合作伙伴关系。Databricks称,1亿美元合作协议助力OpenAI模型...
2025-09-25 0
本篇文章给大家谈谈出牌记牌法,以及出牌的顺序很重要对应的知识点,希望对各位有所帮助,不要忘了收藏本站喔。 打扑克有什么好的记牌方法 在打扑克时,准确记...
2025-09-25 0
中新网武汉9月25日电 (记者 武一力 与机器人互动、乘空轨列车……来自9个国家的15位海外华文媒体代表25日来到武汉东湖高新区(又称“中国光谷” ,...
2025-09-25 0
【来源:中安在线】在近日举办的2025世界制造业大会上,首次设立的智能机器人展区人气火爆。合肥本土科普企业磐石科技带来的机器人乐队现场演奏曲目,吸引众...
2025-09-25 0
前言日式恐怖游戏《寂静岭 f》即将上线,硬核作为恐怖游戏爱好者自然是抢先体验,和《寂静岭2》相比动作导向偏向于近战,并且资源管理类似于《生化危机RE》...
2025-09-25 0
小米17带着“最强小尺寸旗舰”的标签亮相,雷军在演讲中直面质疑,讲述了从造芯到造车的曲折历程,也让外界重新审视小米的坚持与野心。9月25日晚,小米集团...
2025-09-25 0
发表评论
